自新院09年立项至今,我们披星戴月、拔丁抽楔,即使困难如影随形,但我们七年磨一剑,这锋利的剑即将在今年四月华丽出鞘,向所有人展示它神秘的魅力。建成后,它将是一座外观庄严大气、内部舒适温馨、景观休闲怡人的现代化医院,不管它过往故事有多繁杂,我们只想赞美它,因为我们相信这57365z线路检测中心春天的四月份所有人将见证它化茧成蝶。2016年4月份我院新院区将正式投入使用。
第一篇:厚积薄发,奋勇而上
对新院来说,2015年是突飞猛进的一年,是快速建设的一年。
这一年,不仅我院举全院之力投入建设,而且县委县政府也下定决心把它纳入重点民生工程,举全县之力保障工程推进。
这一年,我院在保工期、保质量的前提下,经过科学筹划,合理分工,仅三57365z线路检测中心月时间完成后续二十几项专业工程招投标工作,为后续施工单位及早进场施工争取了大量宝贵的时间。
这一年,我们完成了净化、暖通(空调)、VRV(空调)、10KV配电、污水处理、燃气管道、气体灭火、地下室汽车坡道钢构雨棚工程施工作业;完成了高低压柜、锅炉房、柴油发电机组、制冷机组、水处理设备安装工作;室内装饰工程已完成90%工程量,剩余工程所需材料已全部进场,春节后将全面展开施工,3月20日完工;同时医用气体、气动物流、智能化等工程将穿插于装饰工程中完成剩余设备安装施工。
这一年,景观已完成80%的工程量,大量苗木已进场栽植,道路铺装及停车场施工也已近完成;室外首层沥青路面已完成60%铺设,春节后待气温回升,预计在2月底前将完成所有路面施工。
这一年,我们需要感谢县委县政府的重视和大力支持,尤其需要记住一位领导,他就是徐广友县长,自从2015年3月16日他首次调度新院建设以来,目前已13次来到新院工地检查施工进度并现场解决存在的问题。每当工程推进中出现瓶颈式难题,徐县长总会不遗余力帮助我们解决,务实也是徐县长的标志性作风,请为他点赞,请为新院点赞!
第二篇:院区风采
(一)外景照

图(1):1#、2#连廊夜景灯光照
图(2):主入口亮化大字的白与夜

图(3):行政楼北侧

图(4):1#病房楼北侧
(二)内景照

图(1):门诊大厅

图片(2):消毒供应中心一角

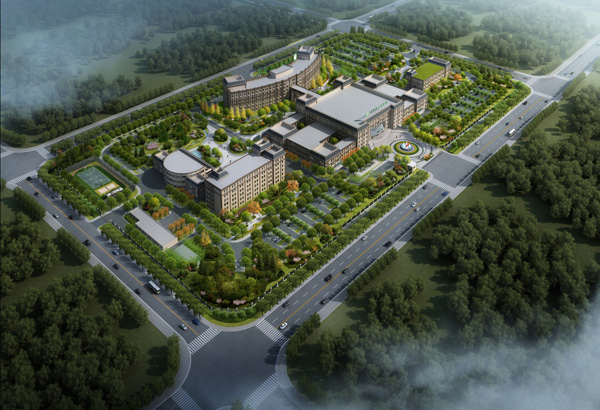

(三)院区鸟瞰图
(汤继东/审 胡春雷/文 胡春雷/图)
